État d’avancement du programme pluriannuel d’investissement du SMGEAG
En octobre 2023, l’État, le Conseil Régional, le Conseil Départemental et le SMGEAG ont présenté le programme pluriannuel d’investissement (PPI) du SMGEAG. Élaboré sur une période de 4 ans (2024-2027) avec un financement de 320 millions d’euros, ce plan vise à améliorer l’approvisionnement en eau et les infrastructures d’assainissement du territoire.
Première phase du PPI
Une première phase du PPI a tout d’abord été mis en œuvre. Celle-ci comporte 36 opérations définies comme prioritaires, pour un investissement sur 3 ans de 106 millions d’euros.

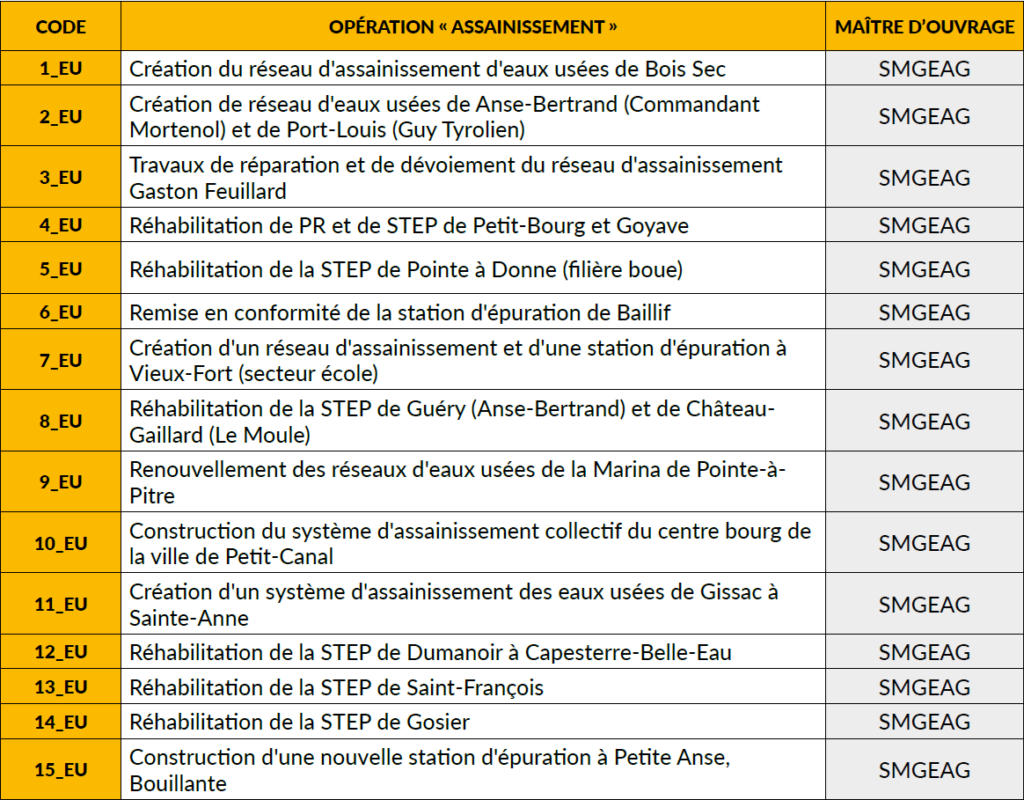

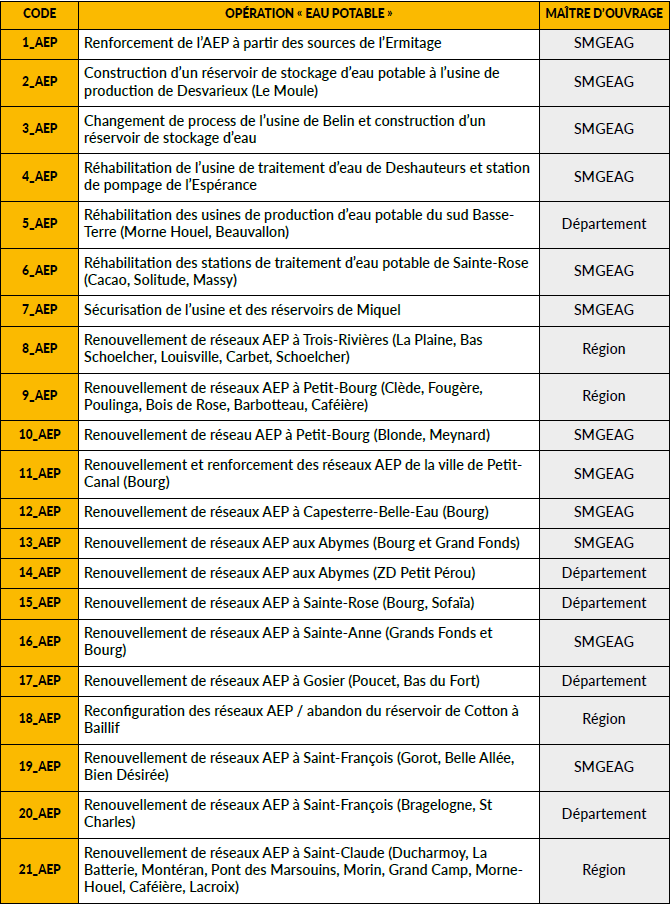

La carte suivante présente l’état d’avancement de ces différentes opérations en septembre 2024 :
Plan d’action pour l’accélération du PPI
Pour compléter la première phase du PPI, un plan d’action pour l’accélération du PPI a été proposé par le SMGEAG en juin 2024, sous l’impulsion de l’État, de la Région et du Département.

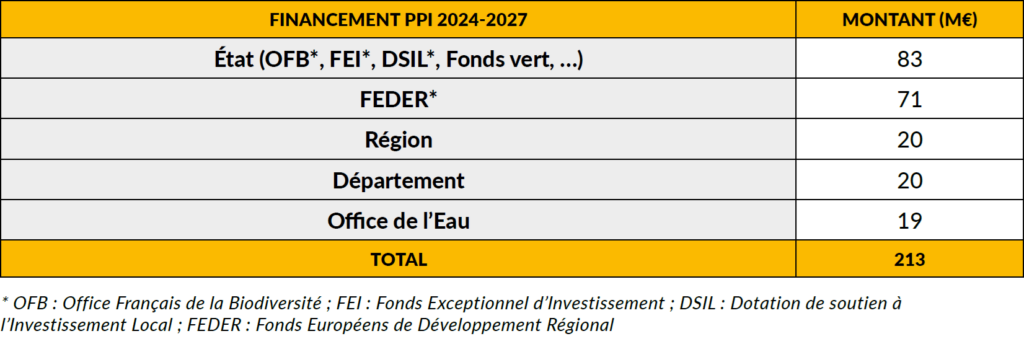

Sur les 320 millions d’euros dédiés au PPI du SMGEAG, 213 millions d’euros ont été débloqués pour ce plan d’action.
Organisé autour de 5 actions, ce plan est principalement dédié à l’accélération de l’amélioration de la distribution d’eau potable. L’objectif visé est en effet de réduire rapidement et significativement les tours d’eau, en diminuant leur fréquence pour 50 000 guadeloupéens d’ici fin 2025.
Opérations de l’action 1
Les opérations de l’action 1 du plan d’accélération du PPI concernent des travaux de renouvellement des réseaux d’eau potable, pour un montant de 112 millions d’euros.
Les objectifs de cette action 1 sont :
- la sortie des tours d’eau à 100 % sur les communes de Sainte-Anne, Saint-François, La Désirade, Le Gosier, Capesterre-Belle-Eau, Terre-de-Haut, Terre-de-Bas et Trois-Rivières ;
- la sortie partielle des tours d’eau sur les communes de Saint-Claude, de Sainte-Rose et des Abymes.

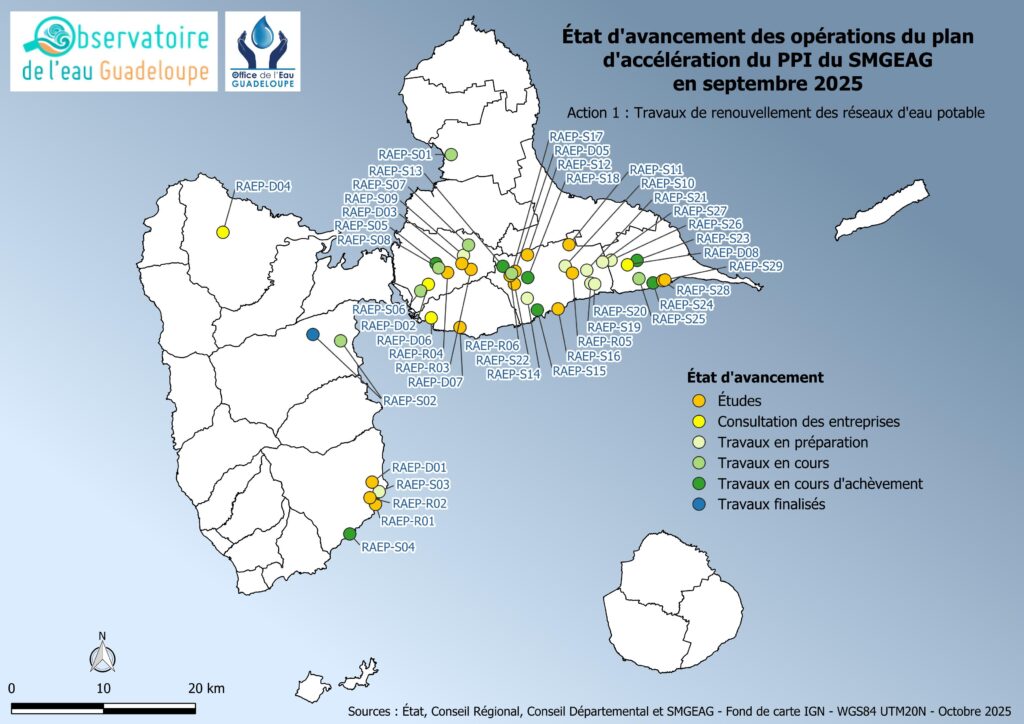

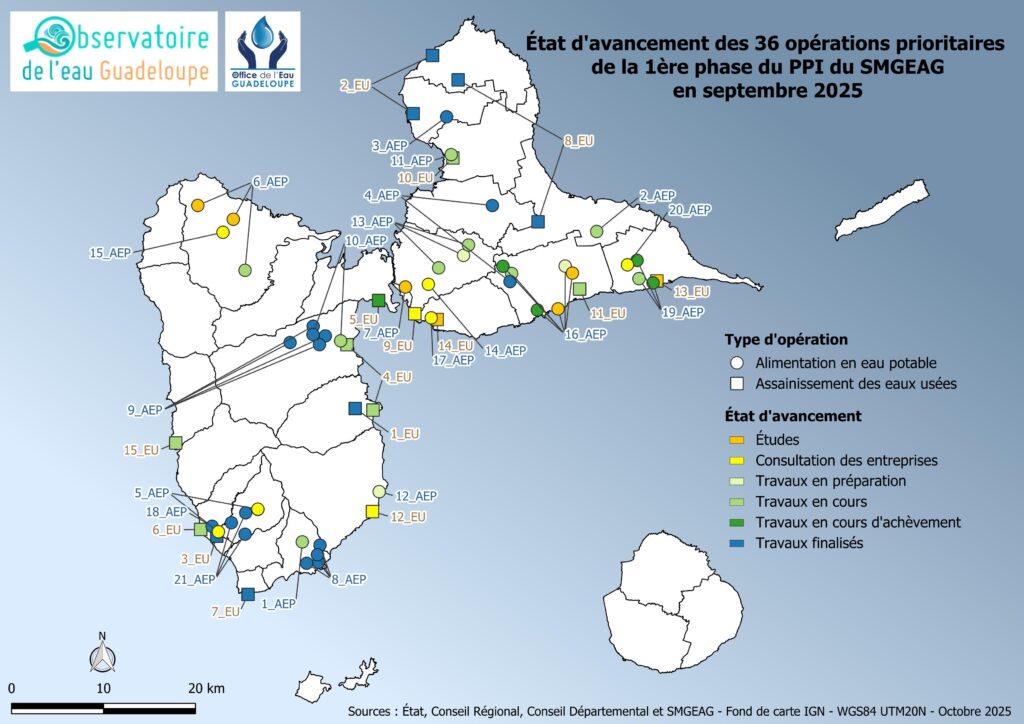

La carte suivante présente l’état d’avancement de ces différents travaux au mois de septembre 2024 :
Opérations de l’action 2
Les opérations de l’action 2 du plan d’accélération du PPI concernent des travaux de réhabilitation des unités de production d’eau potable, pour un montant de 11 millions d’euros.
Les objectifs de cette action 2 sont :
- la sécurisation de la production d’eau potable en cas de turbidité ;
- la réduction des coupures d’eau en cas de fortes pluies.

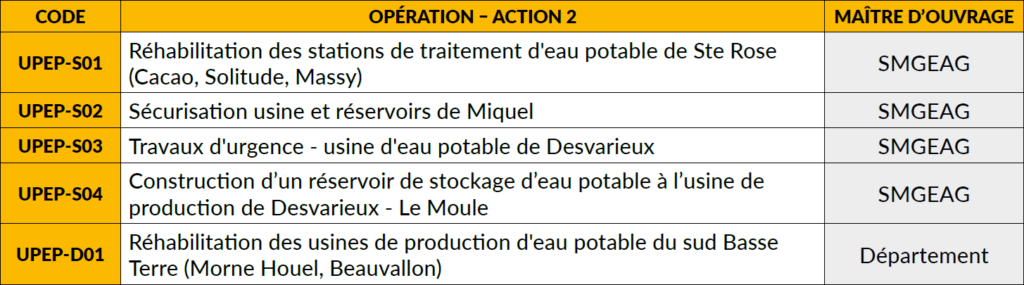

La carte suivante présente l’état d’avancement de ces différents travaux au mois de septembre 2024 :
Opérations de l’action 3
Les opérations de l’action 3 du plan d’accélération du PPI concernent des actions visant à améliorer la performance de l’exploitation, pour un montant de 50 millions d’euros.
Les objectifs de cette action 3 sont :
- la sectorisation des réseaux ;
- l’amélioration continue de l’efficience de l’exploitation.

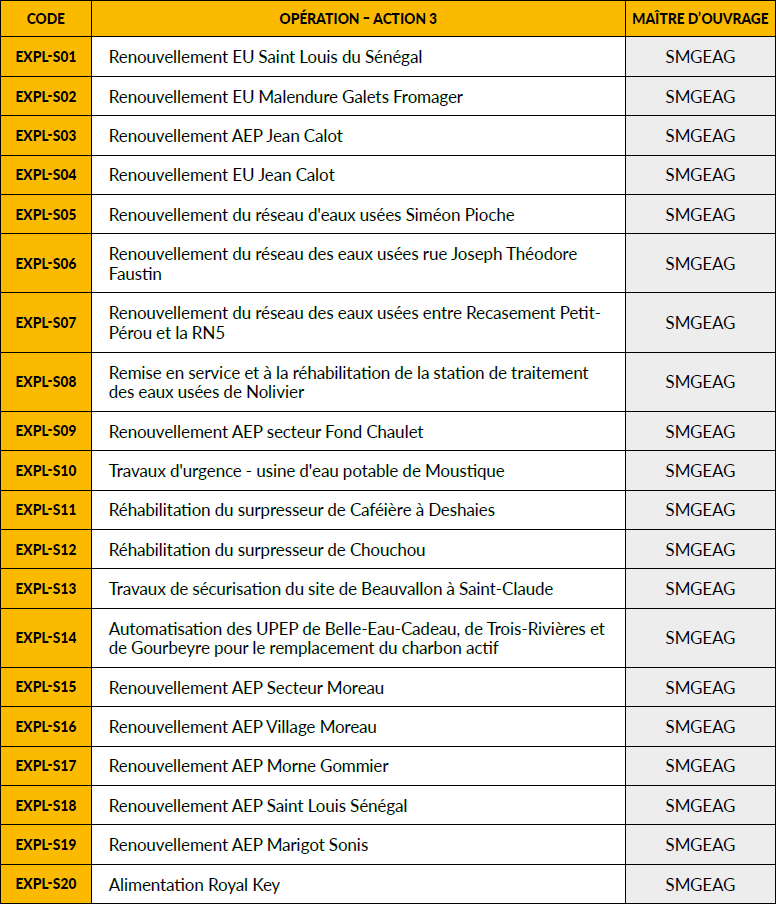

Parmi les opérations, on retrouve :
- des actions de connaissance des réseaux (système d’information géographique, SDAEP) ;
- le déploiement de la télégestion ;
- la réparation des fuites ;
- le plan de renouvellement des compteurs ;
- l’ingénierie d’appui à l’exploitation ;
- d’autres actions (modernisation d’équipements électromécaniques, …).
Opérations de l’action 4

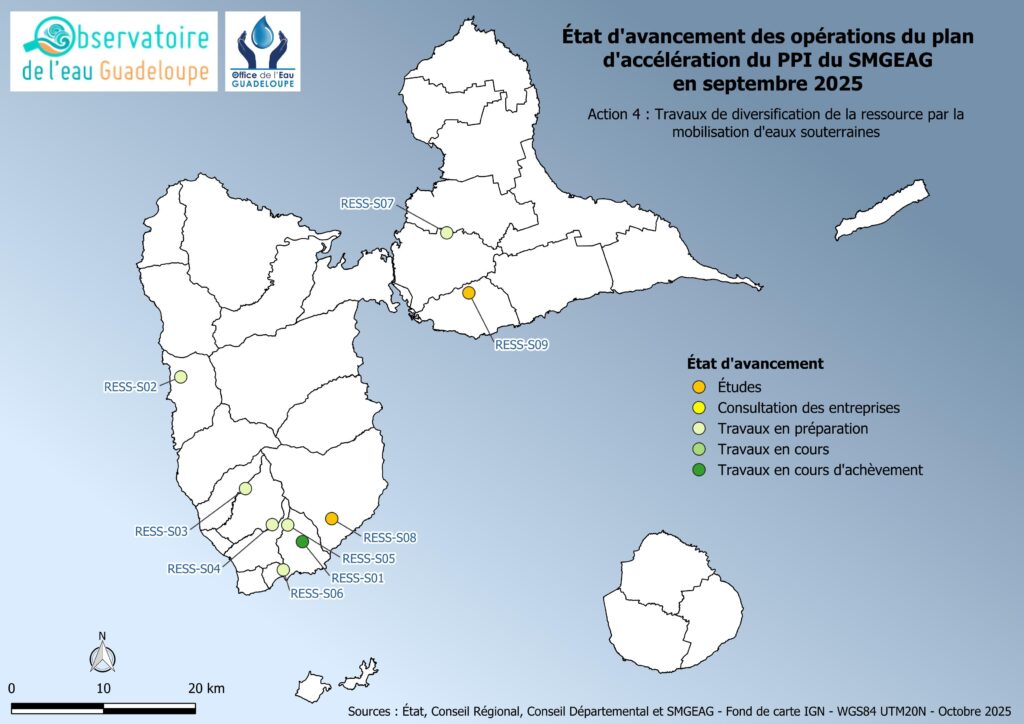

Les opérations de l’action 4 du plan d’accélération du PPI concernent la diversification de la ressource par la mobilisation d’eaux souterraines, pour un montant de 6 millions d’euros.
Les objectifs de cette action 4 sont :
- la fiabilisation de la qualité de l’eau par temps de pluie ;
- le maintien des quantités d’eau distribuées en période de sécheresse.

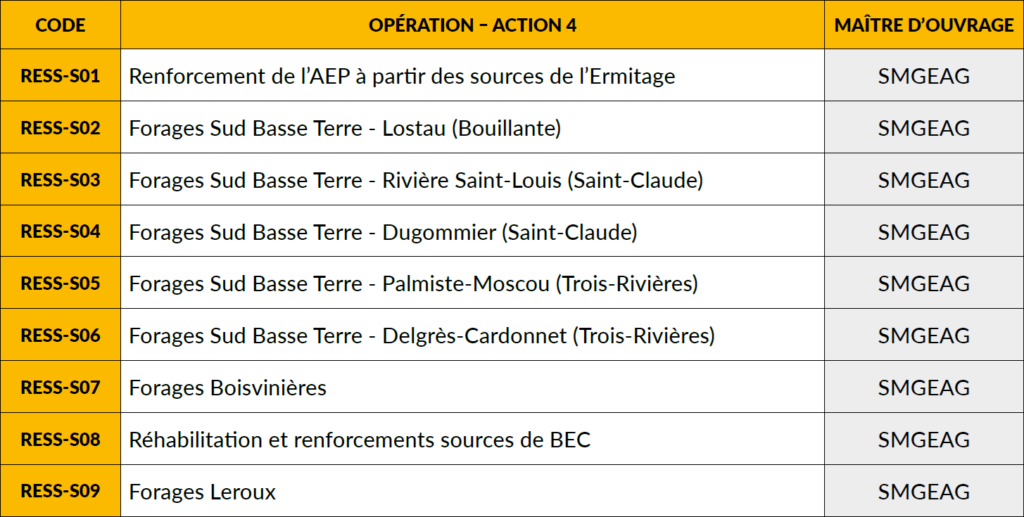

Parmi les opérations, on retrouve des études et des travaux de forages sur les sites suivants :
- Bouillante – Lostau (substitution du captage de Trou à Diable) ;
- Capesterre Belle-Eau – Sources de Belle Eau Cadeau ;
- Le Gosier – Leroux ;
- Les Abymes – plaine de Perrin (nouveau CHU) ;
- Saint-Claude – Saint-Louis (substitution du captage de l’Association Syndicale d’Irrigation de Saint-Louis) ;
- Saint-Claude – Dugommier ;
- Trois-Rivières – Moscou ;
- Trois-Rivières – L’Ermitage ;
- Trois-Rivières – Cardonnet.
Opérations de l’action 5
Les opérations de l’action 5 du plan d’accélération du PPI concernent des travaux sur les infrastructures d’assainissement des eaux usées, pour un montant de 34 millions d’euros.
Les objectifs de cette action 5 sont :
- le respect des normes de rejets des eaux traitées dans le milieu naturel ;
- la sortie des mises en demeure et manquements administratifs ;
- l’amélioration de la qualité des eaux de baignade.

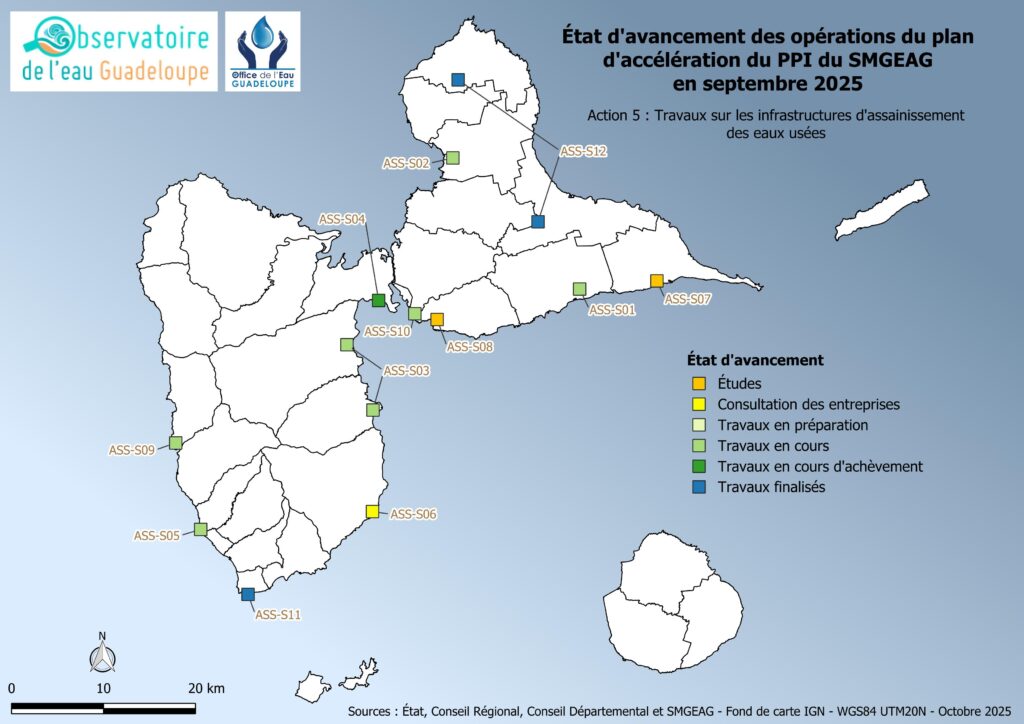

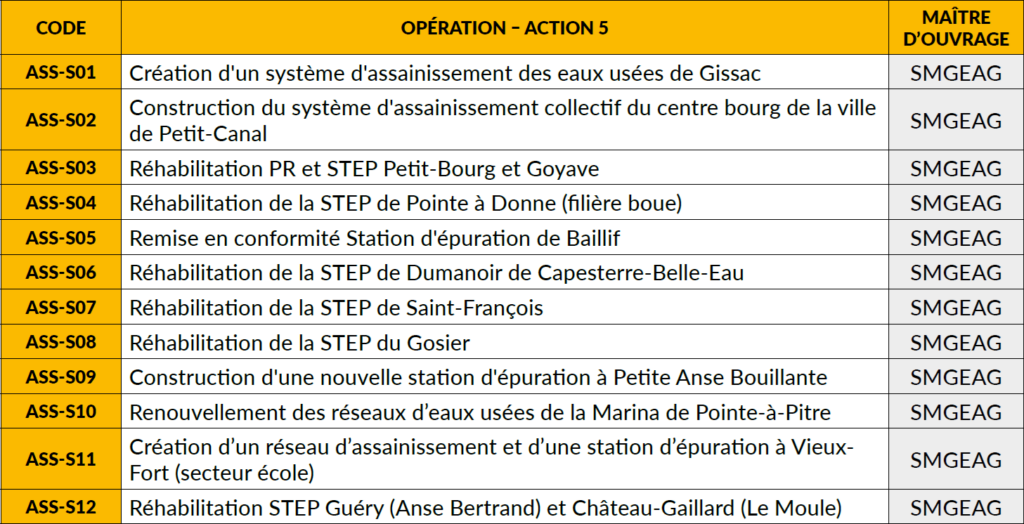

La carte suivante présente l’état d’avancement de ces différents travaux au mois de septembre 2024 :
